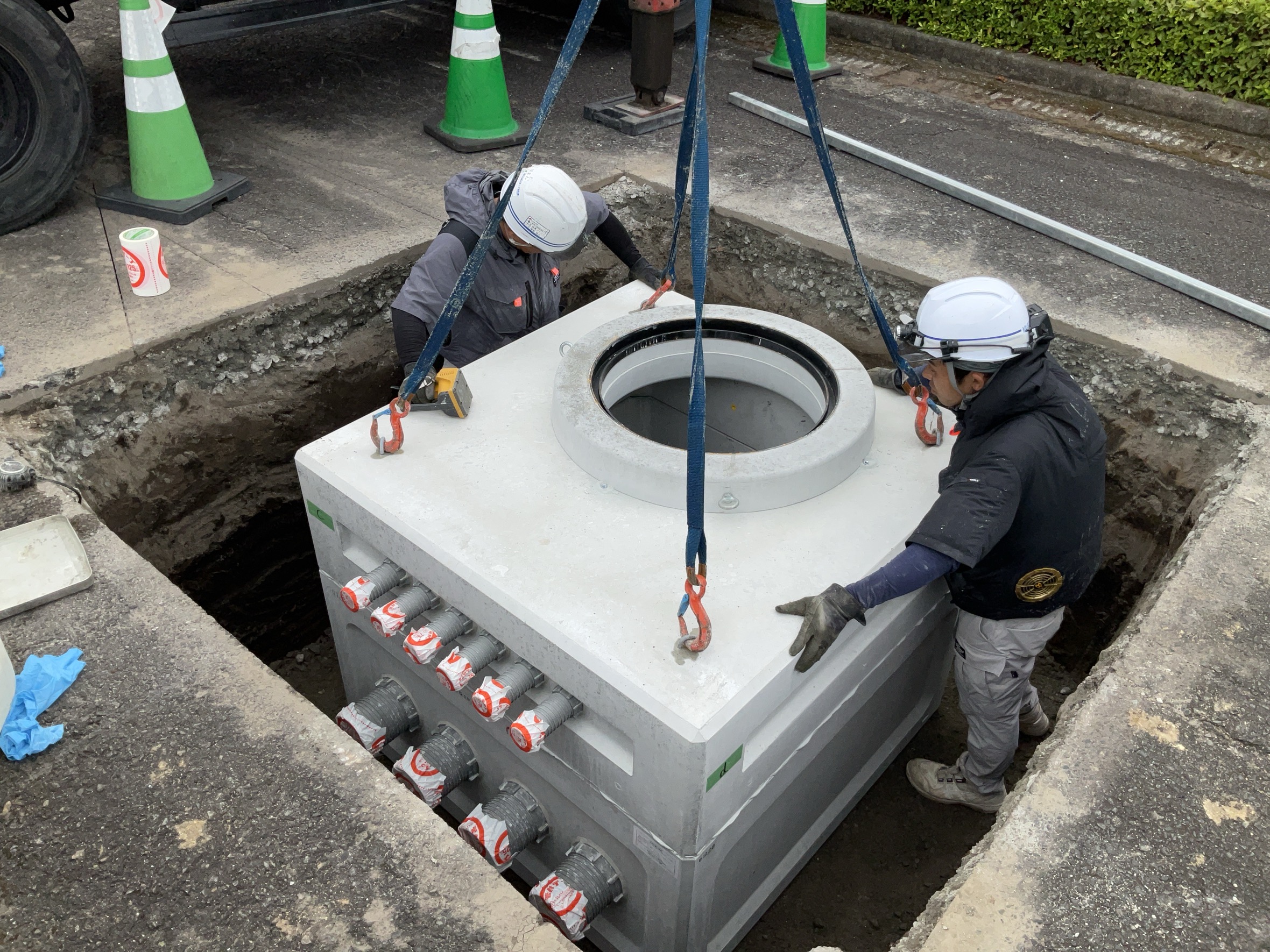

自営線2 ハンドホール敷設 – 南九州市黒木山太陽光発電所 投稿日: 2024年11月26日 投稿者: 株式会社ミタデン 橋口 前回の埋設配管の全長が約1.5kmほどあり、埋設配管内に通す電線は1回で通線する事は出来ません。また、各施設に分岐する為ハンドホールの設置が必須になります。設置前にコア抜きを行い配管接続材の取付を事前に行ってから設置しました。 ハンドホールの上に設置するリングで現状地面高との調整に苦労しました。
