施工監理部の井手です。
鹿児島では先週末から本格的な寒さが到来してきました。
手がかじかむ中での作業となりますが、現場では防寒対策をして日々安全に工事を進めています。
今回は11月中旬頃の様子をお伝えいたします。

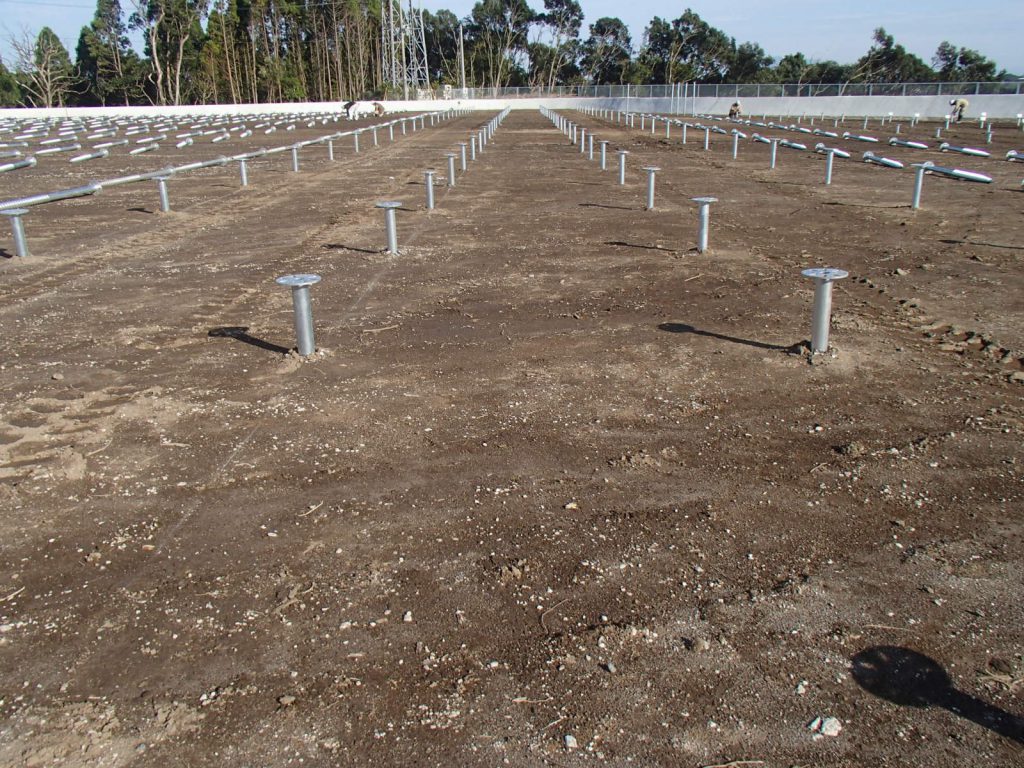

スクリュー杭を設計通りの場所に打ち込みます。
杭が整然と並ぶ光景は間近で見ると圧巻です。
打ち込んだスクリュー杭を基に架台を組み立てています。
架台を組み立て終えた部分です。
だんだんと太陽光発電所らしくなってきました。
架台組立が完了した後、太陽光パネルの設置と並行して電気工事を行っていきます。
次回からは電気工事の様子をお伝えいたします。
